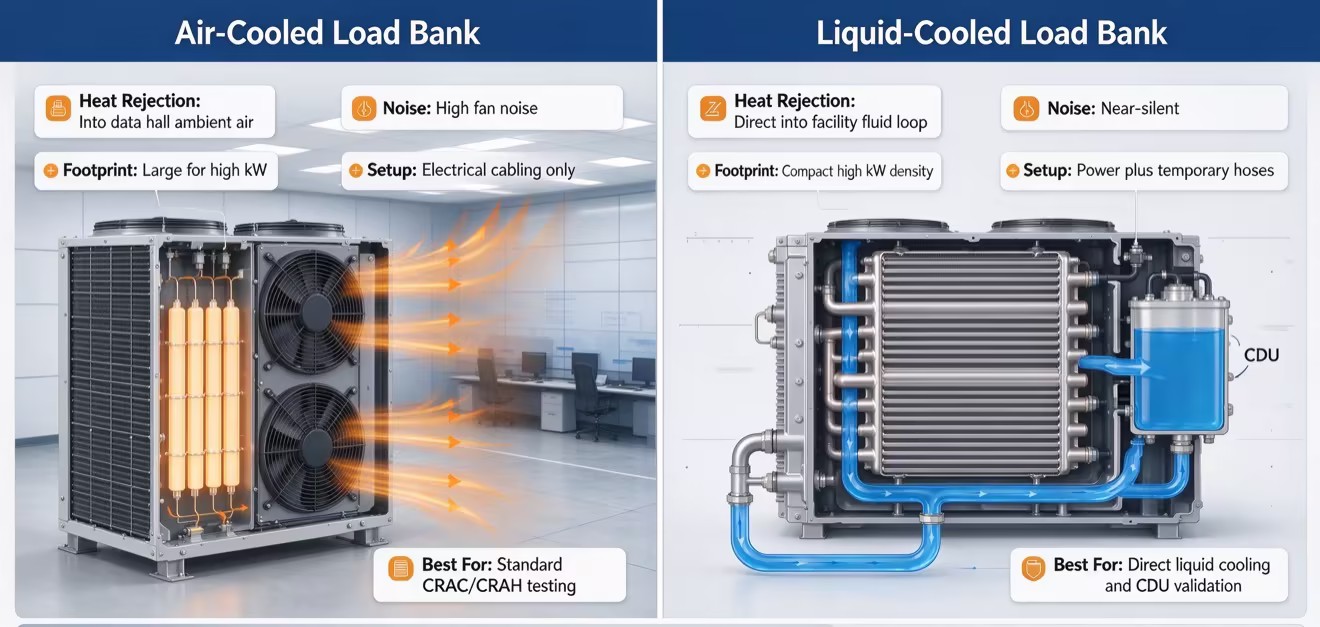

تتجاوز كثافات رفوف مراكز البيانات بشكل روتيني 50 كيلووات إلى 100 كيلووات لدعم أعباء العمل الحسابية المتقدمة ومجموعات تدريب الذكاء الاصطناعي ومنصات التداول عالية التردد. يجبر هذا التحول مهندسي البنية التحتية على استخدام تقنيات التبريد المباشرة بالرقاقة والغمر، مما يجعل طرق رفض الحرارة القديمة قديمة الطراز. يمثل تشغيل البنية التحتية الحديثة بدقة تحديًا كبيرًا لمشغلي المرافق. تفشل طرق الاختبار التقليدية في تكرار السلوك الحراري والكهربائي الدقيق لعمليات نشر تكنولوجيا المعلومات عالية الكثافة والمبردة بالسوائل. الاعتماد على منهجيات الاختبار القديمة يترك عيوب التبريد غير مكتشفة حتى يتم تركيب معدات الإنتاج المباشر، مما يعرضك لخطر التوقف الكارثي. يواجه مديرو المرافق ووكلاء التشغيل قرارًا هندسيًا قبل إنشاء قاعة بيانات جديدة عبر الإنترنت. ويجب عليهم تحديد ما إذا كانت بنوك الأحمال التقليدية المبردة بالهواء تظل كافية لبنيتها المحددة. وبدلاً من ذلك، قد يتطلب التصميم الميكانيكي للمنشأة بنوك أحمال مبردة بالسائل للتحقق من صحة أنظمة الطاقة والتبريد بشكل فعال. يضمن استكشاف المقارنة بين بنك الحمل المبرد بالهواء والمبرد بالهواء تشغيل المنشأة بشكل موثوق. إن فهم الفروق الفنية بين هذه الأنظمة يسمح للفرق الهندسية بمواءمة منهجية الاختبار الخاصة بهم مباشرة مع الهيكل الميكانيكي للمنشأة.
الكثافة والبصمة: توفر بنوك الأحمال المبردة بالسوائل كثافة كيلووات أعلى بكثير لكل قدم مربع، مما يجعلها ضرورية لاختبار قاعات البيانات ذات الكثافة العالية والمحدودة المساحة.
متطلبات البنية التحتية الأساسية: تعتمد صلاحية بنوك الأحمال المبردة بالسائل بالكامل على الهيكل الميكانيكي الحالي للمنشأة (على سبيل المثال، توفر حلقات الماء المبرد، أو وحدات CDU، أو إمدادات مياه المنشأة).
دقة المحاكاة: تقوم الوحدات المبردة بالهواء باختبار أنظمة تكييف هواء غرفة الكمبيوتر (CRAC/CRAH)، بينما تقوم الوحدات المبردة بالسوائل باختبار حلقات تبريد السوائل في المنشأة مباشرة، بما يتوافق مع النشر الفعلي للخوادم المبردة بالسوائل.
الصوتيات والسلامة: تعمل أنظمة التبريد بالسائل بمستويات ديسيبل أقل بكثير، مما يزيل مخاطر الضوضاء الشديدة المرتبطة بالمراوح عالية السرعة للوحدات المبردة بالهواء.
ديناميكيات التكلفة: توفر الأنظمة المبردة بالهواء انخفاضًا في النفقات الرأسمالية وسهولة النشر، في حين تتطلب الأنظمة المبردة بالسوائل استثمارًا أوليًا أعلى وأعمال سباكة معقدة ولكنها توفر اضطرابًا تشغيليًا أقل ودقة حرارية فائقة أثناء الاختبار.
جدول المحتويات
تتحول مراكز البيانات الحديثة من تبريد الهواء التقليدي إلى التبريد السائل لدعم الحوسبة عالية الكثافة. قد لا يتحقق الاختبار باستخدام بنوك الأحمال المبردة بالهواء بدقة من البنية التحتية للتبريد السائل لأنها تفشل في محاكاة تدفق السوائل الحقيقي وتغيرات الضغط وظروف نقل الحرارة. بالنسبة للمنشآت المبردة بالسوائل، يجب أن تقوم بنوك الأحمال بتكرار طريقة تبريد الخادم الفعلية للتحقق بشكل صحيح من صحة وحدات توزيع سائل التبريد والأداء الحراري.
يتطلب التشغيل الناجح للمستوى 4 والمستوى 5 محاكاة دقيقة لظروف التشغيل. يتحقق اختبار المكونات من أداء المعدات الفردية، بينما يؤكد اختبار الأنظمة المتكاملة أن الأنظمة الكهربائية والميكانيكية الكاملة تعمل بشكل صحيح تحت الحمل الكامل. يجب أن تتضمن معايير الاختبار الاستقرار الكهربائي، والقدرة على رفض الحرارة، ومرونة النظام في ظل ظروف التشغيل القصوى.
اختبار الحمل الحديث يقيم أكثر من استهلاك الطاقة الكهربائية. يجب على المهندسين التحقق من أداء حلقة التبريد والتحكم في Delta-T واستجابة النظام لتغيرات الحمل السريعة. يمكن أن يؤدي تحديد بنك حمل غير مناسب إلى إخفاء مشاكل مثل معدلات التدفق غير الكافية، أو التشغيل غير الصحيح للصمام، أو المبادلات الحرارية ذات الحجم الصغير، مما يؤدي إلى حدوث أعطال محتملة بعد أن يصبح مركز البيانات جاهزًا للعمل.
لقد كانت بنوك الأحمال المبردة بالهواء بمثابة العمود الفقري لتشغيل مراكز البيانات لعقود من الزمن. تعمل هذه الوحدات من خلال عملية ميكانيكية مباشرة. تقوم العناصر المقاومة بتحويل الطاقة الكهربائية إلى حرارة. ثم تقوم المراوح عالية السرعة بدفع الهواء المحيط عبر هذه العناصر الساخنة، مما يؤدي إلى تبديد الطاقة الحرارية مباشرة إلى قاعة البيانات. يجب على وحدات تكييف هواء غرفة الكمبيوتر أو معالجات الهواء في المنشأة بعد ذلك التقاط هذا العادم الساخن ورفضه من المبنى. تحاكي هذه الطريقة تمامًا رفوف الخوادم التقليدية المبردة بالهواء.
توفر مجموعات الأحمال المبردة بالهواء عملية نشر بسيطة ومرونة عالية أثناء التشغيل. فهي سهلة النقل، وإعادة التكوين بسرعة، ويمكن دمجها لتحقيق أحمال اختبار مختلفة. نظرًا لأنها لا تتطلب توصيلات سائلة، فإنها تقضي على مخاطر السباكة وتحتاج فقط إلى توصيلات كهربائية مؤقتة، مما يجعل التثبيت أسرع وأسهل.
أنظمة تبريد الهواء لها قيود عند اختبار المنشآت الحديثة عالية الكثافة. تتطلب الأحمال الحرارية الكبيرة تدفقًا كبيرًا للهواء، مما قد يتجاوز قدرة أنظمة التبريد ويتسبب في إعادة تدوير الهواء الساخن أو ارتفاع درجة حرارته. كما أنها تتطلب مساحة مادية أكبر، مما يجعلها غير فعالة لمحاكاة الرفوف عالية الكثافة. بالإضافة إلى ذلك، تتسبب المراوح المتعددة عالية السرعة في حدوث ضوضاء مفرطة، مما يؤثر على الاتصال ويتطلب تدابير أمان إضافية أثناء التشغيل.
ومع تجاوز كثافات الحامل لقدرات الهواء المحيط، تركز الفرق الهندسية على المعدات المتخصصة. تمثل بنوك الحمل المبردة بالسوائل التطور الضروري في اختبار المنشأة. تستخدم هذه الوحدات مبادلات حرارية داخلية لنقل الحرارة الكهربائية مباشرة إلى حلقة سائلة متداولة. ومن خلال تجاوز الهواء المحيط تمامًا، فإنها تضخ الطاقة الحرارية مباشرة إلى البنية التحتية للتبريد الأساسي أو الثانوي للمنشأة. آلية النقل المباشر هذه هي الطريقة الوحيدة للتحقق بدقة من بيئات الحوسبة الحديثة عالية الأداء.
توفر مخازن الأحمال المبردة بالسوائل اختبارات دقيقة للغاية من خلال تكرار أنظمة التبريد الحقيقية مثل التبريد السائل المباشر، والمبادلات الحرارية للأبواب الخلفية، والتبريد الغاطس. إنها تسمح للمهندسين بالتحقق من معدلات التدفق، وفقدان الضغط، وأداء نقل الحرارة في ظل ظروف تشغيل واقعية. تتيح كثافة الطاقة العالية الخاصة بها إمكانية اختبار الأحمال الحرارية الكبيرة داخل مساحات الرفوف المدمجة، في حين يعمل رفض الحرارة المنخفض والتشغيل الهادئ على تحسين بيئة التشغيل.
تتطلب معدات الاختبار المبردة بالسائل بنية تحتية للتبريد تعمل بكامل طاقتها قبل النشر. يجب أن يتم مسح وحدات توزيع سائل التبريد وحلقات السوائل والمشعبات وتعبئتها وضغطها قبل التوصيل. يجب على المهندسين التحقق من التوافق الهيدروليكي، وحساب متطلبات التدفق والضغط، والتأكد من أن الخراطيم المؤقتة لا تؤثر على أداء النظام. تعد فحوصات توافق المواد ضرورية أيضًا لمنع التآكل بين بنك التحميل وسوائل تبريد المنشأة.
يتطلب اختيار منهجية الاختبار المناسبة إجراء تحليل هندسي شامل. يجب على مشغلي المنشأة تقييم العديد من الأبعاد الأساسية لضمان أن عملية التشغيل تسفر عن بيانات صالحة وقابلة للتنفيذ. ولا يؤثر القرار على دقة الاختبار فحسب، بل يؤثر أيضًا على التعقيد اللوجستي للمشروع بأكمله.
التفاعل بين معدات الاختبار والمصنع الميكانيكي للمنشأة يحدد صحة تقرير التشغيل. تقوم وحدات تبريد الهواء باختبار المبردات بشكل غير مباشر عبر معالجات الهواء. يجب أن تنتقل الحرارة من بنك التحميل إلى الهواء، ومن ثم من الهواء إلى ملفات الماء المبرد. تقدم هذه العملية متعددة الخطوات تأخرًا حراريًا وتخفي الأداء الدقيق لحلقات السوائل. تقوم الوحدات المبردة بالسائل باختبار المبردات عبر التبادل الحراري المباشر للسوائل. يتيح ذلك للمهندسين مراقبة التحكم الدقيق في Delta-T عبر المبادلات الحرارية، مما يوفر ملفًا دقيقًا للغاية لقدرة تبريد النظام.
تؤثر الخدمات اللوجستية المرحلية بشكل كبير على اختيار معدات الاختبار. يكشف تحليل المساحة الأرضية المطلوبة لاختبار 1 ميجاوات عن اختلافات صارخة. يتطلب تحقيق 1 ميجاوات من طرد الحرارة باستخدام الوحدات المبردة بالهواء، تشغيل العديد من الآلات الضخمة، التي تشغل مساحة كبيرة من المساحة المربعة، وتعقد توجيه كابلات الطاقة المؤقتة. على العكس من ذلك، يمكن تكثيف 1 ميجاوات من بنوك الأحمال المبردة بالسائل في جزء صغير من تلك المساحة. تعد هذه المساحة المدمجة أمرًا حيويًا عند اختبار مراكز البيانات المعيارية أو المرافق الطرفية عالية الكثافة حيث تكون المساحة الفعلية محدودة للغاية.
يختلف تعقيد الإعداد بشكل كبير بين المنهجيتين. يعتمد اختبار تبريد الهواء بشكل أساسي على الكابلات الكهربائية المؤقتة الثقيلة. يتضمن التحدي اللوجستي الرئيسي توجيه هذه الكابلات بأمان من مجموعة المفاتيح الكهربائية المؤقتة إلى بنوك الأحمال دون عرقلة طرق الخروج في حالات الطوارئ. يقدم الاختبار المبرد بالسائل تبعية مزدوجة. يتطلب الأمر كلا من الكابلات الكهربائية المؤقتة وإدارة الأنابيب أو الخراطيم المؤقتة. يجب على المهندسين حساب انخفاضات الضغط المرتبطة، وإدارة أحجام السوائل، والتأكد من تصنيف جميع التوصيلات المؤقتة لدرجة حرارة وضغط تشغيل النظام.
تستهلك مراحل التشغيل المطولة كميات هائلة من الطاقة والمياه. تؤثر منهجيات الاختبار بشكل مباشر على مقاييس فعالية استخدام الطاقة وفعالية استخدام المياه في المنشأة خلال هذه الفترة. يعتبر اختبار التبريد بالسائل بشكل عام أكثر كفاءة في استخدام الطاقة، حيث أنه يزيل السحب الكهربائي للعشرات من مراوح بنك التحميل عالية السرعة. علاوة على ذلك، ومن خلال نقل الحرارة مباشرة إلى حلقات السوائل، يمكن للمحطة الميكانيكية للمنشأة أن تعمل بمنحنى الكفاءة المصمم لها، مما يوفر تمثيلًا أكثر دقة للتأثير البيئي للموقع على المدى الطويل.
معايير التقييم | بنوك التحميل المبردة بالهواء | البنوك الحمل المبردة السائل |
|---|---|---|
هدف المحاكاة | وحدات CRAC/CRAH وتدفق الهواء المحيط | وحدات CDU، وحلقات السوائل، والتبادل الحراري المباشر |
البصمة الجسدية | كبيرة (تتطلب وحدات متعددة للحصول على كيلوواط عالي) | مدمج (كثافة عالية كيلوواط لكل قدم مربع) |
الملف الصوتي | بصوت عالٍ للغاية (غالبًا ما يتطلب معدات الوقاية الشخصية الصارمة) | عملية شبه صامتة |
تعقيد الإعداد | الكابلات الكهربائية فقط | الكابلات الكهربائية بالإضافة إلى إدارة خرطوم السوائل |
رفض الحرارة | في الهواء المحيط بقاعة البيانات | مباشرة في حلقة السوائل المنشأة |
يتضمن تنفيذ اختبار الأنظمة المتكاملة من المستوى 5 مخاطر تشغيلية كبيرة. إن دفع المنشأة المنشأة حديثًا إلى أقصى حدود التصميم يتطلب بروتوكولات أمان صارمة. يجب على الفرق الهندسية توقع حالات الفشل المحتملة في إعداد الاختبار المؤقت وتنفيذ إستراتيجيات تخفيف قوية لمنع تلف البنية التحتية الدائمة.
تخلق أنظمة السوائل المؤقتة في قاعات البيانات مخاطر تسرب محتملة. يجب على المهندسين إجراء اختبار الضغط قبل التشغيل، عادةً باستخدام الاختبارات الهيدروستاتية فوق ضغط التشغيل العادي. تساعد صواني التنقيط وأجهزة استشعار الرطوبة والسوائل الأكثر أمانًا على تقليل تأثير التسربات وحماية المعدات الكهربائية.
تتطلب مجموعات الأحمال المبردة بالهواء تحكمًا مناسبًا في تدفق الهواء لتجنب إعادة تدوير الهواء الساخن. يساعد الاحتواء المؤقت وألواح التقطيع وحسابات تدفق الهواء على فصل تيارات الهواء الساخنة والباردة. إن الحفاظ على معدلات تدفق الهواء المناسبة والاختلافات في درجات الحرارة يمنع ظهور النقاط الساخنة ونتائج الاختبار غير الدقيقة.
يتطلب اختبار الأنظمة المتكاملة التشغيل المستمر، غالبًا لمدة 24-48 ساعة عند التحميل الكامل. يمكن أن يؤدي فشل بنك التحميل إلى مقاطعة الاختبار وتأخير التشغيل. يتيح استخدام تكوينات بنك التحميل N+1 مع الوحدات الاحتياطية للمهندسين الحفاظ على استمرارية الاختبار أثناء فشل المعدات.
يعتمد اختبار بنك الأحمال الناجح على التسليم الدقيق للمعدات والتنسيق مع جداول البناء. يجب أن يقدم البائع الموثوق به الوثائق الفنية والدعم اللوجستي المرن وتخطيط التثبيت. يضمن التدريج المناسب والاختبار والزيادات التدريجية في الحمل التشغيل السلس.
الإجراءات الميدانية الرئيسية:
فحص التوصيلات الكهربائية بالتصوير الحراري قبل تطبيق الحمل الكامل.
إجراء اختبارات الضغط على أنظمة السوائل المؤقتة لتأكيد التشغيل الخالي من التسرب.
تثبيت الحماية بالتنقيط ومراقبة الرطوبة في نقاط الاتصال.
سجل درجة الحرارة الأساسية وظروف تدفق الهواء قبل الاختبار.
قم بزيادة الحمل تدريجيًا على مراحل أثناء مراقبة أداء النظام.
إن تحديد منهجية الاختبار الصحيحة لا يعني مجرد اختيار أحدث التقنيات. يجب أن يكون القرار متجذرًا في التصميم الميكانيكي المحدد للمنشأة. يجب على وكلاء التشغيل تقييم الملف الحراري لمعدات تكنولوجيا المعلومات الواردة واختيار بنك الأحمال الذي يحاكي بدقة طريقة رفض الحرارة المحددة.
تظل الوحدات المبردة بالهواء الخيار الأمثل لملفات تعريف المنشأة المحددة. إنها المعيار لقاعات البيانات القديمة المصممة خصيصًا لتبريد الهواء المحيط. يمكن اختبار المنشآت التي تستخدم رفوفًا منخفضة الكثافة، عادةً أقل من 20 كيلووات لكل خزانة، بدقة باستخدام الطرق التقليدية. علاوة على ذلك، إذا كانت المنشأة تفتقر تمامًا إلى البنية التحتية للتبريد السائل، مثل حلقات الماء المبرد أو وحدات CDU الموجودة في الصف، فإن الاختبار المبرد بالهواء هو الخيار الوحيد القابل للتطبيق. إنها توفر طريقة مباشرة وفعالة للتحقق من صحة عمليات نشر CRAC وCRAH القياسية دون زيادة تعقيد عملية الإعداد.
تفرض بعض عمليات النشر الحديثة بشكل مطلق استخدام معدات الاختبار المبردة بالسوائل. لا يمكن تشغيل مجموعات الحوسبة عالية الأداء ومراكز بيانات الذكاء الاصطناعي المخصصة والمرافق التي تستخدم التبريد المباشر للرقاقة بدقة مع الهواء المحيط. عندما يكون معالجو الهواء في المنشأة غير قادرين جسديًا على معالجة إجمالي حمل تكنولوجيا المعلومات، فإن محاولة إجراء اختبار تبريد الهواء ستؤدي إلى الهروب الحراري الفوري. في هذه البيئات، تكون الوحدات المبردة بالسائل مطلوبة للتحقق من صحة مسارات رفض الحرارة الأولية، والتأكد من عمل وحدات CDU بشكل صحيح، والتحقق من سلامة مجمعات السوائل بالمنشأة.
تعمل العديد من مراكز البيانات الحديثة كبيئات مختلطة الكثافة. تتميز هذه المرافق بمناطق من الرفوف القياسية المبردة بالهواء جنبًا إلى جنب مع وحدات متخصصة من المعدات عالية الكثافة والمبردة بالسوائل. يتطلب تشغيل هذه القاعات الهجينة اتباع نهج اختبار مختلط. يجب على الوكلاء نشر مجموعة من التقنيتين في وقت واحد. يتم وضع بنوك الأحمال المبردة بالهواء في ممرات الاحتواء القياسية للضغط على وحدات CRAC، بينما يتم توصيل بنوك الأحمال المبردة بالسائل بوحدات CDU في القرون عالية الكثافة. تحاكي هذه المنهجية الهجينة بدقة الديناميكيات الحرارية المعقدة للمنشأة التي تستخدم بنيات تبريد متعددة في وقت واحد.
استشر مهندسي الهندسة الكهربائية والميكانيكية أثناء مرحلة التصميم التخطيطي الأولي لتحديد متطلبات الاختبار الدقيقة ومنهجيات بنك التحميل.
اطلب تقديمات فنية مفصلة وحسابات هيدروليكية من موردي بنك الأحمال للتحقق من التوافق مع معدلات تدفق المنشأة.
قم بتطوير خطة مرحلية ولوجستية شاملة تراعي توجيه الطاقة المؤقتة، وإدارة الخراطيم، وتكرار N+1 أثناء IST.
قم بتنفيذ بروتوكولات صارمة لتخفيف التسرب، بما في ذلك اختبار الضغط الهيدروستاتيكي ونشر مستشعر الرطوبة، قبل تنشيط أي معدات اختبار تعتمد على السوائل.
ج: إن استخدام وحدات تبريد الهواء في منشأة مبردة بالسوائل يختبر فقط معالجات الهواء الثانوية. فشل في التحقق من صحة حلقات السوائل الأولية، ووحدات توزيع سائل التبريد، وآليات التبادل الحراري المباشر. يؤدي هذا إلى إنشاء نتائج إيجابية خاطئة في تقرير التشغيل، مما يترك البنية التحتية للتبريد الأساسي غير مؤكدة تحت الحمل الكامل.
ج: يجب أن تحتوي المنشأة على حلقات سوائل أولية أو ثانوية تشغيلية، ووحدات توزيع سائل التبريد (CDUs) الوظيفية، ومشعبات التوصيل المناسبة. يجب أن يكون النظام متدفقًا بالكامل ومضغوطًا وقادرًا على توفير معدلات التدفق المحددة التي تتطلبها المبادلات الحرارية الداخلية لبنك التحميل.
ج: توفر الوحدات المبردة بالسائل كثافة طاقة أعلى بكثير، مما يسمح لها بمحاكاة الأحمال الضخمة بالكيلوواط ضمن مساحة مادية أصغر بكثير. تتطلب محاكاة الأحمال عالية الكثافة باستخدام وحدات مبردة بالهواء تجهيز العديد من الآلات الضخمة، والتي غالبًا ما تتجاوز المساحة الأرضية المتوفرة في ممرات الاحتواء الحديثة.
ج: تولد الوحدات المبردة بالهواء مستويات ضوضاء شديدة بسبب المراوح عالية السرعة، والتي غالبًا ما تتجاوز حدود السلامة الخاصة بإدارة السلامة والصحة المهنية (OSHA) وتتطلب بروتوكولات معدات الوقاية الشخصية الصارمة. تعمل الوحدات المبردة بالسوائل بصمت تقريبًا لأنها ترفض الحرارة مباشرة في حلقة السوائل، مما يخلق بيئة عمل أكثر أمانًا وأكثر تواصلاً.
ج: على الرغم من أن القدرات تختلف حسب الشركة المصنعة، فإن الوحدات المحمولة المبردة بالهواء تتراوح عادةً من 100 كيلووات إلى 300 كيلووات. تتطلب محاكاة الأحمال ذات الكثافة العالية ربط وحدات متعددة معًا، مما يزيد بشكل كبير من مساحة الأرضية المطلوبة وتعقيد الكابلات المؤقتة.
ج: نعم، إن إدخال السباكة المؤقتة ينطوي على مخاطر تسرب متأصلة. ويتم التخفيف من ذلك عن طريق إجراء اختبارات ضغط هيدروستاتيكي صارمة على جميع الخراطيم المؤقتة، واستخدام صواني التنقيط واسعة النطاق المزودة بأجهزة استشعار للرطوبة، وأحيانًا استخدام السوائل العازلة لمنع حدوث تلف كهربائي في حالة حدوث تسرب بسيط.
