تصفح الكمية:0 الكاتب:محرر الموقع نشر الوقت: 2026-09-29 المنشأ:محرر الموقع
يؤدي انقطاع مراكز البيانات إلى عواقب مالية خطيرة وعواقب على السمعة. تعد البنية التحتية للطاقة والتبريد غير المختبرة السبب الرئيسي وراء هذه الإخفاقات الكارثية. غالبًا ما يعتمد مديرو المرافق على الاختبار على مستوى المكونات خلال مراحل التشغيل المبكرة. ومع ذلك، توجد فجوة هائلة بين عمليات فحص المعدات المعزولة والاستعداد التشغيلي في العالم الحقيقي. يؤدي نشر معدات تكنولوجيا المعلومات الحية دون التحقق من صحة استجابة المنشأة لأحمال الذروة والأحمال العابرة إلى مخاطر غير مقبولة. لا يمكنك اكتشاف اختناق التبريد أو فشل مزامنة المولد بعد بدء تشغيل الخوادم.
لسد هذه الفجوة، يقوم المهندسون بتنفيذ اختبار بنك التحميل لمركز البيانات . تعمل هذه العملية بمثابة الطريقة النهائية لاختبار الأنظمة المتكاملة (IST)، والمعروفة أيضًا باسم التشغيل من المستوى الخامس. فهو يسمح للمشغلين بمحاكاة أحمال تكنولوجيا المعلومات المعقدة بأمان عبر المنشأة بأكملها. من خلال نشر الحرارة الاصطناعية والسحب الكهربائي، يمكنك التحقق من صحة التكرار وأنظمة النسخ الاحتياطي لاختبار الضغط وإثبات مرونة النظام بشكل عام. وهذا يضمن أن البنية التحتية تتعامل مع العمليات اليومية وحالات الفشل الطارئة المفاجئة قبل وصول خادم إنتاج واحد.
التحقق الشامل: تعد بنوك الأحمال إلزامية لاختبار الأنظمة المتكاملة من المستوى 5 (IST)، مع الضغط في الوقت نفسه على الأنظمة الكهربائية وأنظمة التدفئة والتهوية وتكييف الهواء والأنظمة الاحتياطية تحت الأحمال الاصطناعية الخاضعة للرقابة.
التكوين يملي الدقة: يؤثر الاختيار بين بنوك الحمل المثبتة على الحامل، والقائمة على الأرض، والمقاومة، والمتفاعلة بشكل مباشر على صحة الاختبار، خاصة بالنسبة لتقييمات تدفق الهواء وحلقة التبريد.
موثوقية دورة الحياة: إلى جانب التشغيل الأولي، يعد اختبار بنك الأحمال الروتيني أمرًا ضروريًا للتحقق من أنظمة الطاقة وصيانتها طوال العمر التشغيلي للمنشأة.
تخفيف المخاطر: يحدد الاختبار الصارم نقاط الفشل الفردية، وعيوب الاستجابة العابرة، وخروقات الاحتواء الحراري قبل نشر الخادم المباشر.
المصادر الإستراتيجية: يعتمد اتخاذ القرار بين استئجار وشراء بنك أحمال مركز البيانات على تكرار الاختبار، وحجم المنشأة، وقدرات الصيانة على المدى الطويل.
جدول المحتويات
يتحقق اختبار الأنظمة المتكاملة من المستوى 5 من أن المنشأة بأكملها يمكن أن تعمل بشكل موثوق في ظل أحمال التصميم الكاملة وظروف الفشل. يجب أن يؤكد الاختبار أداء النظام أثناء انقطاع المرافق وتجاوز فشل التكرار وسيناريوهات الصيانة مع الحفاظ على ظروف طاقة وتبريد مستقرة.
يوفر اختبار الحمل الاصطناعي طريقة آمنة ومضبوطة لمحاكاة متطلبات الطاقة والحرارة الحقيقية لتكنولوجيا المعلومات. على عكس الخوادم المباشرة، تسمح بنوك الأحمال للمهندسين بتطبيق أحمال دقيقة وقابلة للتكرار دون المخاطرة بمعدات التشغيل. يتيح ذلك اختبار التحميل الكامل للأنظمة الكهربائية وأنظمة التبريد قبل تشغيل المنشأة.
يجب أن يستمر اختبار الحمل طوال دورة حياة المنشأة. يساعد الاختبار المنتظم في تحديد مشكلات المعدات القديمة مثل تدهور المولد، وفقدان سعة بطارية UPS، وانخفاض أداء نظام التبريد. تدعم اختبارات الحمل الاصطناعي الروتينية الصيانة الوقائية، وتتحقق من الموثوقية، وتوفر دليلاً موثقًا على الاستعداد التشغيلي المستمر.
يشكل التحقق الكهربائي العمود الفقري لتشغيل المنشأة. يجب عليك التأكيد على كل مكون في سلسلة الطاقة بدءًا من محطة المرافق الفرعية وصولاً إلى التوزيع على مستوى الحامل.
تتطلب أنظمة UPS اختبار التحميل الكامل للتحقق من وقت تشغيل البطارية وأداء التفريغ والنقل السلس للطاقة. تؤكد الأحمال الاصطناعية أن أنظمة الالتفافية وانتقالات العاكس تعمل بشكل صحيح دون انقطاع الطاقة الحرجة.
يضمن اختبار الحمل أن تعمل مولدات الديزل بكفاءة ويمنع حدوث مشكلات مثل التراص الرطب الناتج عن عدم كفاية التحميل. تتحقق الأحمال الاصطناعية أيضًا من أداء مفتاح النقل التلقائي، ومزامنة المولد، والقدرة على التعامل مع التغيرات المفاجئة في الطلب على الطاقة.
تتطلب بيئات الحوسبة عالية الكثافة التحقق من صحة خطوط الحافلات ووحدات PDU والأنظمة الكهربائية ذات التيار العالي تحت الحمل الأقصى. يساعد الاختبار الاصطناعي جنبًا إلى جنب مع الفحص الحراري في تحديد مخاطر ارتفاع درجة الحرارة، وانخفاض الجهد، والتوصيلات الكهربائية الضعيفة.
يجب اختبار أنظمة التبريد للتأكد من قدرتها على إزالة الحرارة الناتجة عن معدات تكنولوجيا المعلومات. الأحمال الاصطناعية تحاكي الظروف الحرارية الحقيقية وتتحقق من أداء المبردات وأبراج التبريد ووحدات CRAC والمضخات والمراوح.
تولد الأحمال الاصطناعية مخرجات حرارية واقعية لاختبار محطة التبريد الكاملة. يقوم المهندسون بتقييم قدرة التبريد واستقرار درجة الحرارة واستجابة المعدات أثناء الظروف الحرارية المتغيرة.
يتحقق اختبار الحمل الكامل من توازن تدفق الهواء وفعالية الاحتواء. يحدد المهندسون تدفق الهواء الالتفافي، والنقاط الساخنة، ومشكلات الضغط مع تحسين سرعات المروحة وتوزيع تدفق الهواء للحفاظ على درجات حرارة الحامل المناسبة.
تعتمد المرافق الحديثة بشكل متزايد على مزيج الطاقة المعقدة، بما في ذلك الطاقة الشمسية وطاقة الرياح والشبكات الصغيرة المحلية.
يؤدي دمج مصادر الطاقة المتجددة إلى ظهور تحديات تتعلق بجودة الطاقة. تحاكي الأحمال الاصطناعية المتطلبات الكهربائية لاختبار الاستقرار وقدرات مشاركة الأحمال في الشبكات الصغيرة. يجب عليك التحقق من صحة الاستجابة العابرة عندما تنخفض المصفوفات الشمسية فجأة بسبب الغطاء السحابي. يضمن الاختبار أن أنظمة تخزين طاقة البطارية (BESS) أو المولدات التقليدية تلتقط الركود على الفور، وتحافظ على تردد وجهد ثابتين لأحمال تكنولوجيا المعلومات المهمة. تثبت اختبارات العزل أن المنشأة يمكن أن تنفصل عن شبكة المرافق الرئيسية وتعمل بشكل مستقل على شبكتها الصغيرة دون إسقاط الحمل الحرج.
يعد اختيار ملف التعريف الكهربائي الصحيح أمرًا بالغ الأهمية للمحاكاة الدقيقة. يجب عليك مطابقة معدات الاختبار مع خصائص الحمل المتوقعة للمنشأة.
تحاكي الوحدات المقاومة الطاقة النشطة النقية. يقومون باختبار النظام عند عامل طاقة 1.0، مما يحول الطاقة الكهربائية بالكامل إلى حرارة. يعد هذا مثاليًا لاختبار أنظمة التبريد وأوقات تشغيل بطارية UPS وقدرة المولد الأساسية. تقدم الوحدات التفاعلية المحاثات أو المكثفات. يقومون باختبار الطاقة الظاهرة (kVA)، عادةً عند عامل قدرة متأخر يبلغ 0.8. يحاكي هذا السحب الكهربائي المعقد لأحمال المحرك والمحولات وإمدادات الطاقة القديمة للخادم.
استخدم الوحدات المقاومة عندما يكون هدفك الأساسي هو التحقق الحراري أو اختبار معدات تكنولوجيا المعلومات الحديثة المصححة بعامل الطاقة. اختر الوحدات التفاعلية عند تشغيل أنظمة UPS الكبيرة أو اختبار قدرة المولد للمولدات الاحتياطية. تتطلب العديد من بروتوكولات IST الشاملة مزيجًا من الاثنين معًا للضغط بشكل كامل على البنية التحتية الكهربائية. تتيح الوحدة المقاومة/التفاعلية المدمجة للمهندسين ضبط عامل الطاقة ديناميكيًا أثناء الاختبار.
يحدد الوضع المادي دقة تدفق الهواء والاختبار الحراري. يؤدي نشر عامل الشكل الخاطئ إلى إبطال بيانات أداء التبريد.

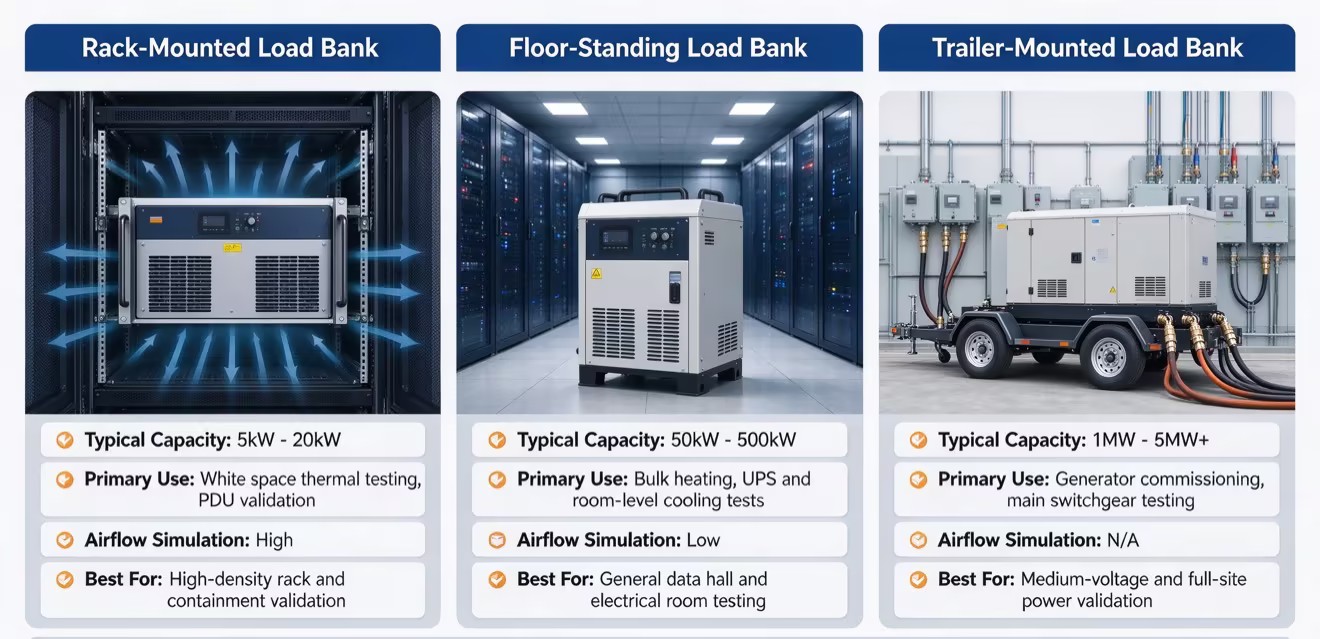

يتم تثبيت هذه الوحدات مقاس 19 بوصة مباشرة في خزائن الخادم. أنها توفر محاكاة دقيقة للغاية للحرارة وتدفق الهواء. تحاكي وحدات الرفوف أنماط العادم الدقيقة لمعدات تكنولوجيا المعلومات. وهي ضرورية للتحقق من صحة احتواء الممر الساخن/البارد، ووحدات PDU على مستوى الحامل، وقياسات Delta-T الدقيقة عبر المساحة البيضاء. إذا كنت تختبر تصميم رف عالي الكثافة بقدرة 40 كيلو وات، فيجب عليك استخدام وحدات مثبتة على حامل لإثبات قدرة نظام الاحتواء على التعامل مع الكثافة الحرارية المحلية.
توفر الوحدات المحمولة متوسطة الحجم اختبار الحمل بالجملة. يتم نشرها عادةً في قاعات البيانات أو الغرف الكهربائية. على الرغم من أنها تولد حرارة كبيرة وسحبًا كهربائيًا، إلا أنها لا تحاكي بدقة تدفق الهواء على مستوى الحامل. من الأفضل استخدامها للتأكيد على توزيع الطاقة بالجملة، وأنظمة UPS، وقدرة التبريد الإجمالية على مستوى الغرفة. غالبًا ما يستخدم المهندسون هذه الوحدات لتطبيق حمل حراري أساسي على الغرفة قبل الضبط الدقيق باستخدام الوحدات المثبتة على حامل.
يتم نشر وحدات خارجية متعددة الميجاوات خارج المنشأة. وهي تتصل مباشرة بالمفاتيح الكهربائية الأساسية أو المولدات. تُستخدم هذه الوحدات الضخمة في التشغيل الأولي للمولد، واختبار الجهد المتوسط، والتحقق من صحة محطة المرافق الفرعية قبل اكتمال توصيلات المنشأة الداخلية. إنهم يستخدمون كابلات Camlok شديدة التحمل للتعامل مع آلاف الأمبيرات بأمان.
الحجم الدقيق يمنع نقص الاختبار وتلف المعدات. يجب عليك حساب إجمالي السعة المطلوبة بناءً على الحد الأقصى لتصميم المنشأة كيلووات أو كيلو فولت أمبير.
لا تعتمد على وحدة واحدة ضخمة للمساحة البيضاء. وبدلاً من ذلك، استخدم وحدات متعددة متصلة بالشبكة لتحميل المنشأة تدريجيًا. يتيح لك هذا الأسلوب المعياري توزيع الحرارة بالتساوي عبر قاعة البيانات، مما يعكس بدقة بيئة الخادم المكتظة بالكامل. يمكن التحكم في الوحدات المتصلة بالشبكة من خلال واجهة واحدة، مما يسمح بخطوات تحميل دقيقة ومتزامنة. عند تحديد الحجم، ضع في اعتبارك دائمًا تصميم التكرار N+1 أو 2N. يجب أن يكون لديك حمل اصطناعي كافٍ لدفع الأنظمة الأساسية إلى 100% مع التحقق من بقاء الأنظمة المتكررة في وضع الاستعداد.
إن تطبيق الحمل بشكل صحيح لا يقل أهمية عن الحمل نفسه. يعد إلقاء 100% من السعة على نظام بارد أمرًا خطيرًا ويوفر بيانات تشخيصية سيئة.
يجب على المهندسين تطبيق الحمل بشكل متزايد لمراقبة استقرار النظام. يحدد هذا النهج التدريجي نقاط الضعف بأمان قبل حدوث فشل كارثي. يتبع الإجراء الميداني القياسي تسلسلًا صارمًا:
ضع حمولة 25٪ واستمر لمدة 30 دقيقة. التحقق من استقرار الجهد الأولي وتفعيل نظام التبريد.
قم بزيادة التحميل إلى 50٪ واستمر لمدة ساعة. مراقبة درجات حرارة بطارية UPS وحرارة عادم المولد.
قم بزيادة التحميل إلى 75٪ واستمر لمدة ساعتين. إجراء عمليات المسح الحراري بالأشعة تحت الحمراء على جميع اللوحات الكهربائية ومفاصل الحافلات.
قم بزيادة التحميل إلى 100٪ واستمر لمدة 4 إلى 8 ساعات. تحقق من قدرة التبريد القصوى وDelta-T عبر جميع ممرات الاحتواء.
بمجرد إثبات استقرار الحالة المستقرة، يجب عليك اختبار الاستجابة العابرة. يتضمن ذلك تطبيق خطوات تحميل مفاجئة وكبيرة. يمكنك إسقاط الحمل من 100% إلى 50% على الفور، أو رفعه من 25% إلى 75%. يتحقق الاختبار العابر من وقت استجابة منظمات الجهد في المولدات. لقد أثبت أن نظام التبريد VFDs يمكنه تسريع أو إبطاء مضخات الماء المبرد بسرعة لتتناسب مع التحولات الحرارية المفاجئة. إذا انخفض جهد المولد إلى مستوى منخفض جدًا خلال ارتفاع عابر، فسيتم إعادة تشغيل معدات تكنولوجيا المعلومات النهائية. يحدد الاختبار العابر مشكلات ضبط الحاكم والمنظم.
لا تعمل مراكز البيانات عند حمل ثابت. يتقلب الطلب على الطاقة بناءً على حركة مرور المستخدم، وجداول النسخ الاحتياطي، ودورات الحوسبة.
برامج الاختبار المتقدمة تحمل الحمل الاصطناعي لتقليد هذه التقلبات. يقوم المهندسون بإنشاء ملفات تعريف ديناميكية تحاكي منحنيات الحمل اليومية والأسبوعية والشهرية النموذجية. ويقيس هذا بدقة اتجاهات استهلاك الطاقة وكفاءة نظام التبريد على مدى فترات طويلة. يساعد التوصيف الديناميكي على ضبط أنظمة التشغيل الآلي للمنشأة. إنه يضمن تشغيل المبردات والمضخات بأعلى كفاءة خلال الأيام ذات حركة المرور العالية والليالي ذات حركة المرور المنخفضة. من خلال محاكاة دورة حسابية مدتها 24 ساعة، يمكن لمديري المرافق تحسين فعالية استخدام الطاقة (PUE) قبل بدء التشغيل.
الاختبار لا معنى له دون وثائق صارمة. يجب عليك إثبات أن المنشأة تعمل على النحو المصمم.
يجب أن تتوافق البرامج النصية للتشغيل مع معايير الصناعة، مثل إرشادات ASHRAE TC 9.9 للأظرف الحرارية ومتطلبات شهادة Uptime Institute Tier. يجب عليك التقاط بيانات عالية الدقة أثناء الاختبار. وهذا يشمل انخفاضات الجهد، وتغيرات التردد، والفوارق في درجات الحرارة. تشكل هذه البيانات خط الأساس للدليل التشغيلي للمنشأة. فهو يوفر دليلاً لا يمكن إنكاره لأصحاب المصلحة والمستأجرين على أن البنية التحتية تلبي مقاييس الأداء والتسامح مع الأخطاء المصممة. يلتقط برنامج تسجيل البيانات الآلي هذه المقاييس على فترات زمنية تقل عن الثانية، مما يوفر رؤية دقيقة لأداء النظام أثناء أحداث تجاوز الفشل.
يتطلب شراء مخازن الأحمال استثمارًا مقدمًا مرتفعًا ولكنه يوفر توفرًا فوريًا للمؤسسات ذات احتياجات التشغيل المتكررة. يؤدي التأجير إلى تحويل التكلفة إلى نفقات تشغيلية، مما يجعلها مناسبة للاختبار العرضي أو التطوير أو مشاريع الصيانة مع تجنب انخفاض قيمة الأصول.
يتطلب امتلاك بنوك الأحمال مساحة تخزين ومعايرة منتظمة وصيانة وإدارة نقل معقدة. عادةً ما يتولى مقدمو خدمات التأجير خدمة المعدات ومعايرتها وتسليمها وتمديد الكابلات وإزالتها، مما يقلل من عبء العمل التشغيلي ويسمح للمنشآت باستخدام المعدات التي تم اختبارها فقط عند الحاجة.
استخدم الإطار التالي لتوجيه استراتيجية الشراء الخاصة بك بناءً على الملف التشغيلي لمنشأتك.
الملف التشغيلي | تردد الاختبار | الإستراتيجية الموصى بها | المنفعة الأساسية |
|---|---|---|---|
Hyperscale / البناء المستمر | اسبوعية / شهرية | شراء | التوفر الفوري، واستخدام الأصول على المدى الطويل. |
مزود الموقع | عمليات الطرح ربع السنوية / المرحلية | هجين (وحدات رفوف خاصة، تأجير وحدات خارجية كبيرة) | يوازن بين سرعة الاختبار المحلية ومقياس الاختبار المجمع. |
مؤسسة / منشأة واحدة | سنويًا / التشغيل لمرة واحدة | إيجار | بدون أي تكاليف صيانة عامة، يحافظ على رأس المال. |
لا يعد اختبار بنك التحميل لمركز البيانات بمثابة نفقات اختيارية. إنه استثمار بالغ الأهمية لتخفيف المخاطر وضروري لإثبات موثوقية المنشأة وصيانة أنظمة الطاقة. يؤدي تخطي المستوى 5 IST إلى حدوث انقطاعات كارثية وفشل حراري بمجرد نشر الخوادم المباشرة. عند اختيار شريك الاختبار أو مورد المعدات، قم بإعطاء الأولوية لدقة أدوات المحاكاة الخاصة به، وميزات الأمان القوية، وقدرات تسجيل البيانات عالية الدقة.
قم بمراجعة البرامج النصية الحالية للتشغيل من المستوى 5 للتأكد من أنها تتطلب اختبار حمل التصميم بنسبة 100% وسيناريوهات الاستجابة العابرة.
استشر مهندسًا ميكانيكيًا لتعيين موضع الحمل الاصطناعي الخاص بك مباشرةً على نموذج ديناميكيات الموائع الحسابية (CFD) الخاص بمنشأتك.
افحص المولدات الاحتياطية الموجودة لديك وقم بجدولة عملية احتراق كاملة السعة للتخلص من التكديس الرطب المتراكم.
قم بمراجعة القيود اللوجستية لموقعك، بما في ذلك سعة رصيف التحميل وحدود مصاعد الشحن، قبل الانتهاء من شراء المعدات.
ج: IST، أو التشغيل من المستوى 5، هي مرحلة الاختبار النهائية قبل بدء تشغيل المنشأة. وهو يتحقق من أن جميع الأنظمة الميكانيكية والكهربائية وأنظمة التحكم تعمل بشكل متماسك تحت حمل التصميم الكامل. فهو يضمن استجابة الأنظمة الاحتياطية، مثل المولدات ووحدات UPS، بشكل صحيح لمحاكاة أعطال المرافق والضغط الحراري.
ج: يعتمد الحجم على الحد الأقصى للتصميم الخاص بالمنشأة وهو كيلووات أو كيلو فولت أمبير. يقوم المهندسون بحساب إجمالي حمل تكنولوجيا المعلومات المتوقع بالإضافة إلى الطاقة المطلوبة للتبريد والأنظمة المساعدة. غالبًا ما يتم استخدام وحدات متعددة متصلة بالشبكة لتحميل المنشأة تدريجيًا حتى 100% من سعتها.
ج: يتم تثبيت الوحدات المثبتة على حامل مباشرة في خزائن الخادم، مما يحاكي بدقة أنماط عادم الحرارة وتدفق الهواء المحددة لمعدات تكنولوجيا المعلومات الفعلية. توفر الوحدات المثبتة على الأرض كمية كبيرة من الحرارة ولكنها لا تستطيع التحقق بدقة من احتواء الممر الساخن/البارد أو فروق درجة الحرارة على مستوى الحامل.
ج: يجب إجراء الاختبار سنويًا على الأقل. يمنع الاختبار الروتيني التكديس الرطب في مولدات الديزل، ويتحقق من صحة بطارية UPS، ويضمن قدرة البنية التحتية القديمة للتبريد على التعامل مع الأحمال الحرارية القصوى دون المخاطرة بخوادم الإنتاج الحية.
ج: نعم. تولد الوحدات المقاومة حرارة دقيقة وقابلة للقياس (BTUs) للضغط على حلقات الماء المبرد ووحدات CRAC. كما أنها تستمد تيارًا كهربائيًا عاليًا مستدامًا للتحقق من صحة خطوط الحافلات العلوية ووحدات PDU وصناديق النقر المصممة لرفوف الحوسبة عالية الكثافة.
ج: تختبر الوحدات المقاومة الطاقة النشطة النقية (kW) عند عامل قدرة 1.0، مما يحول الطاقة بالكامل إلى حرارة. تختبر الوحدات التفاعلية الطاقة الظاهرة (kVA) عند عامل قدرة متأخر (عادةً 0.8)، لمحاكاة السحب الكهربائي المعقد لأحمال المحرك وإمدادات الطاقة القديمة.
ج: تتطلب السلامة الالتزام الصارم بحدود فلاش القوس وحجم الكابل المناسب. يجب أن تتميز المعدات بإيقاف التشغيل التلقائي لدرجة الحرارة الزائدة وأجهزة استشعار فقدان تدفق الهواء. يجب على الموظفين المعتمدين فقط تنفيذ الاختبارات لإدارة الحرائق الشديدة والمخاطر الكهربائية المرتبطة بالأحمال المتعددة الميغاوات.
